5 Februari 2026
Lead Time Produksi Kemasan Plastik: Ekspektasi Realistis di Indonesia
Pahami lead time produksi kemasan plastik di Indonesia: dari pembuatan mold hingga pengiriman. Panduan lengkap waktu produksi kemasan, faktor pengaruh, dan strategi perencanaan.
Ketika Anda siap memesan kemasan plastik untuk produk Anda, salah satu pertanyaan pertama yang akan Anda ajukan kepada manufacturer adalah: “Berapa lama waktu yang dibutuhkan?” Jawabannya jarang sederhana, dan kesenjangan antara ekspektasi Anda dengan kenyataan dapat mengganggu seluruh timeline peluncuran produk Anda.
Memahami lead time untuk produksi kemasan plastik di Indonesia memerlukan pandangan yang lebih luas dari sekadar jadwal produksi sederhana. Timeline yang sebenarnya melibatkan beberapa tahap—dari pembuatan mold hingga pengadaan material hingga pengujian kualitas—masing-masing dengan variabelnya sendiri.
Panduan ini menguraikan timeline realistis untuk produksi kemasan plastik di Indonesia, faktor-faktor yang mempengaruhi lead time, dan strategi praktis untuk merencanakan procurement Anda secara efektif.
Mengapa Lead Time Sering Berbeda dari Ekspektasi Anda
Sebagian besar bisnis meremehkan lead time kemasan karena mereka hanya fokus pada fase produksi. Manufacturer mungkin mengutip “4-6 minggu,” tetapi itu biasanya hanya mengacu pada waktu pesanan Anda di lantai produksi dengan mold yang sudah ada.
Timeline lengkap mencakup beberapa tahap yang sering diabaikan:
Persyaratan pre-production seperti finalisasi desain, gambar teknis, dan persetujuan sampel dapat menambah 1-3 minggu sebelum produksi dimulai. Jika Anda memerlukan registrasi BPOM untuk kemasan Anda, tambahkan 1-2 bulan lagi—registrasi produk berharga IDR 3.000.000 dan biasanya memakan waktu sekitar satu bulan untuk produk lokal.
Pembuatan mold merupakan komponen lead time terpanjang untuk kemasan custom. 80% mold membutuhkan 25-35 hari untuk diselesaikan, dengan mold yang lebih kompleks memerlukan 40-60 hari atau lebih. Ini sebelum produksi kemasan yang sebenarnya dimulai.
Pengadaan material memperkenalkan variabel lain, terutama di Indonesia di mana 40% bahan baku seperti polyethylene dan propylene diimpor dari Malaysia, Singapura, AS, dan Thailand. Kekurangan bahan baku dan keterlambatan pengiriman telah menjadi masalah berulang.
Quality control dan pengujian menambah waktu di akhir proses. Manufacturer yang bertanggung jawab melakukan pengujian mikroba pada semua produk dan mempertahankan sampel untuk periode observasi tiga tahun.
Ketika manufacturer mengutip lead time kepada Anda, selalu tanyakan apa yang termasuk dalam timeline tersebut dan apa yang tidak.
Pembuatan Mold Baru vs Menggunakan Mold yang Ada: Perbedaan Signifikan
Faktor terbesar yang mempengaruhi lead time kemasan Anda adalah apakah Anda memerlukan mold baru atau dapat menggunakan mold yang sudah ada. Perbedaannya diukur dalam bulan, bukan hari.
Timeline Realistis untuk Pembuatan Mold Baru

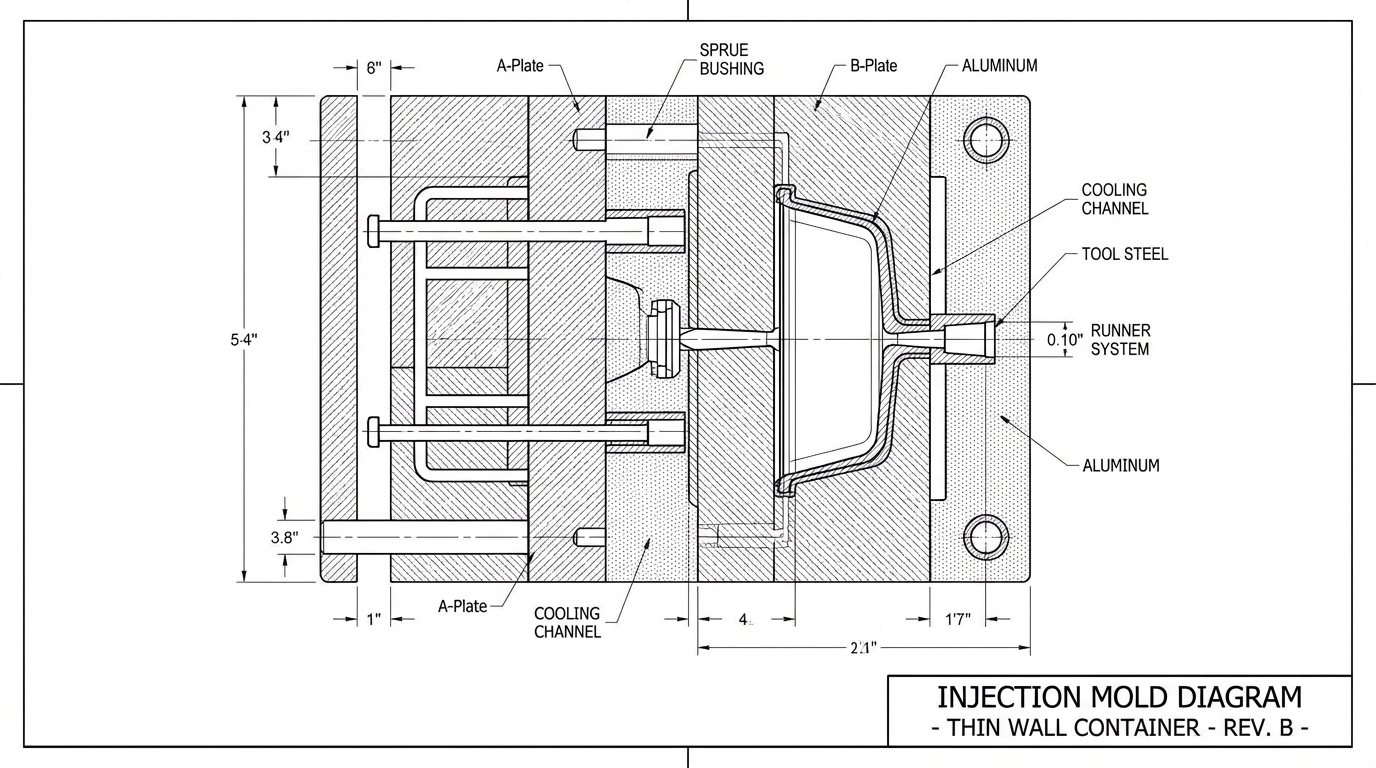

Membuat mold baru pada dasarnya merupakan proyek manufaktur tersendiri. Mold injection plastik yang sederhana dapat diselesaikan dalam waktu sesingkat dua minggu, tetapi ini mewakili minimum absolut untuk desain yang paling dasar.
Untuk proyek kemasan standar, harapkan 25-35 hari untuk penyelesaian mold. Mold yang lebih kompleks—yang memiliki beberapa parting surface, bentuk khusus, atau struktur dengan berbagai fungsi terintegrasi—dapat memerlukan 40-60 hari.
Beberapa faktor yang memperpanjang waktu pembuatan mold:
Parting surface: Semakin banyak parting surface yang diperlukan, semakin sulit mold untuk diproses dan semakin lama waktu yang dibutuhkan.
Jumlah cavity: Multi-cavity mold untuk produksi volume tinggi memerlukan waktu pemrosesan lebih lama berdasarkan jumlah cavity yang diperlukan.
Persyaratan permukaan: Finishing standar paling cepat. Persyaratan glossy atau mirror surface menambah waktu dan kompleksitas.
Spesifikasi material: Material yang berbeda memerlukan desain mold yang berbeda. Resin dengan berat molekul tinggi memerlukan waktu injection molding yang lebih lama.
Setelah pembuatan mold, harapkan waktu tambahan untuk pengujian dan penyempurnaan. Fase pengujian ini dapat menambah satu atau dua minggu lagi sebelum produksi massal dimulai.
Produksi dengan Mold yang Ada
Produksi dengan mold yang ada jauh lebih cepat. Untuk prototype dan produksi volume rendah, harapkan pengiriman dalam beberapa minggu. Produksi massal biasanya memerlukan 8-12 minggu dari konfirmasi pesanan hingga pengiriman, jauh lebih pendek daripada 3-5 bulan yang diperlukan saat membuat mold baru.
Kapan Anda Memerlukan Mold Baru vs Mold yang Ada
Anda akan memerlukan mold baru ketika:
- Desain kemasan Anda bersifat custom atau unik untuk brand Anda
- Dimensi mold yang ada tidak sesuai dengan spesifikasi produk Anda
- Anda memerlukan fitur desain spesifik yang tidak tersedia dalam mold standar
- Volume Anda membenarkan investasi mold di awal
Anda dapat menggunakan mold yang ada ketika:
- Bentuk botol atau wadah standar memenuhi kebutuhan Anda
- Manufacturer Anda menawarkan cetakan standar dalam ukuran yang sesuai
- Produk Anda dalam fase prototype atau pengujian
- Volume Anda terlalu rendah untuk membenarkan investasi mold custom
Mold custom memerlukan investasi awal tinggi—kadang USD 5.000 hingga USD 50.000 atau lebih. Namun, investasi ini masuk akal ketika memproduksi volume tinggi (10.000 hingga 100.000+ unit) di mana biaya per-unit turun drastis, seringkali menjadi USD 0,10-0,50 per piece.
Faktor yang Mempengaruhi Lead Time di Indonesia
Lingkungan manufaktur Indonesia memperkenalkan variabel spesifik yang mempengaruhi lead time kemasan.
Ketersediaan Bahan Baku dan Ketergantungan Impor
Meskipun pemerintah mensyaratkan 70% plastik diproduksi secara lokal, manufacturer domestik masih sangat bergantung pada bahan baku impor untuk 40% dari kebutuhan mereka.
Ketergantungan ini menciptakan kerentanan. Ketika harga petrokimia global berfluktuasi—dengan harga minyah mentah bergerak antara USD 70 dan USD 90 per barel—biaya produksi resin menjadi tidak dapat diprediksi. Ketika supplier menghadapi kelangkaan material, mereka memprioritaskan pelanggan yang ada dan pesanan yang lebih besar, berpotensi memperpanjang lead time Anda.
Larangan impor limbah plastik Indonesia pada Februari 2025 menghilangkan 194.000 ton feedstock tahunan, menciptakan tekanan supply chain tambahan selama periode transisi.
Kondisi Logistik dan Infrastruktur Indonesia
Geografi kepulauan Indonesia menciptakan tantangan logistik yang unik. Waktu pengiriman telah memanjang karena kemacetan jalur dan cuaca buruk, dengan gangguan pasokan terjadi secara berkala.
Namun, infrastruktur sedang membaik. Peningkatan Proyek Strategis Nasional telah memperpendek waktu pengiriman dan memungkinkan jadwal yang lebih andal. Pelabuhan Tanjung Priok Jakarta dan cluster pabrik Jawa Barat mendapat manfaat dari jaringan jalan yang membaik.
Kompleksitas Desain dan Spesifikasi Teknis
Kompleksitas desain kemasan Anda secara langsung berdampak pada waktu produksi. Waktu pendinginan merupakan faktor utama—plastik memiliki sifat isolasi yang membuat pendinginan menjadi tahap paling memakan waktu. Part dengan dinding tebal atau geometri yang kompleks memerlukan periode pendinginan yang lebih lama.
Pemilihan material juga penting. HDPE, PP, LDPE, dan PS masing-masing memiliki persyaratan pemrosesan yang berbeda yang mempengaruhi kecepatan produksi.
Label halal wajib baru Indonesia yang diperkenalkan pada Oktober 2024 memerlukan pencetakan yang jelas dan tahan lama, mendorong manufacturer menuju film multi-layer dengan pelindung tinggi. Jika kemasan Anda perlu memenuhi persyaratan ini, harapkan waktu pemrosesan tambahan.
Minimum Order Quantity (MOQ) dan Dampaknya
MOQ menentukan jumlah minimum unit yang harus Anda pesan. Kuantitas pesanan yang lebih tinggi umumnya bergerak melalui antrian produksi lebih cepat karena mereka lebih menguntungkan bagi manufacturer.
Sebaliknya, jika Anda memerlukan produksi volume rendah, manufacturer mungkin mengelompokkan pesanan Anda dengan pesanan kecil lainnya, yang dapat memperpanjang lead time karena manufacturer menunggu untuk mengakumulasi cukup pesanan serupa.
Butuh timeline yang jelas untuk proyek kemasan plastik Anda? DelSolaria memiliki pengalaman lebih dari 20 tahun dalam memproduksi kemasan plastik custom dengan lead time yang transparan dan realistis. Dari pembuatan mold hingga produksi massal, kami siap membantu merencanakan timeline yang sesuai dengan kebutuhan bisnis Anda.
Konsultasi Gratis via WhatsApp →
Timeline Berdasarkan Jenis Kemasan dan Metode Produksi

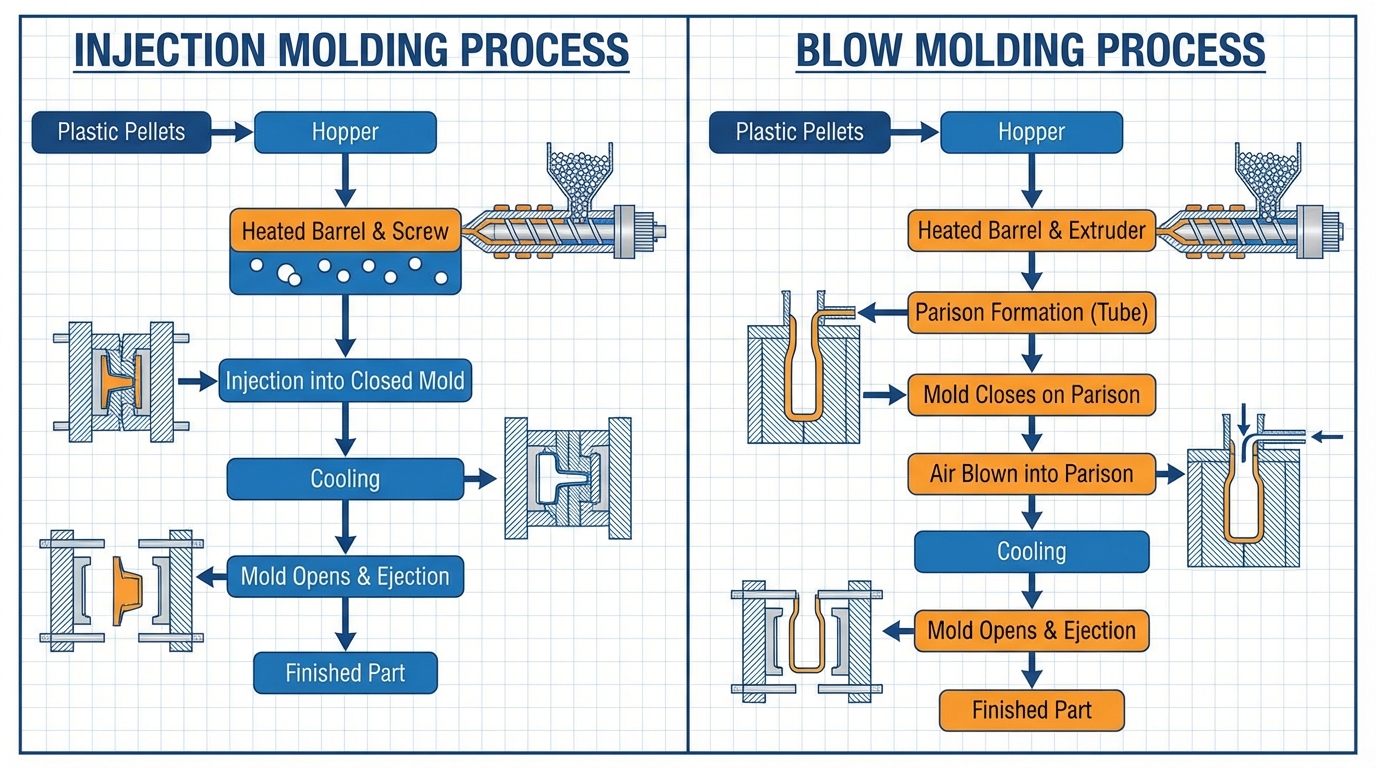

Injection Molding vs Blow Molding
Injection molding populer karena biaya per-unit yang sangat rendah ketika memproduksi volume tinggi—biasanya 1.000 hingga 100.000+ unit pada USD 1-5 per unit. Namun, turn-around time dari desain ke produksi relatif lambat, minimal 4 minggu. Setelah mold dibuat dan produksi dimulai, part individual dapat diproduksi dalam hitungan detik atau menit.
Blow molding dilakukan pada tekanan yang lebih rendah, memungkinkan penggunaan peralatan cetakan yang lebih murah dengan waktu produksi yang lebih cepat. Untuk botol dan wadah standar, blow molding umumnya menawarkan waktu produksi yang lebih cepat. Untuk kemasan yang memerlukan dimensi presisi atau bentuk yang kompleks, injection molding mungkin diperlukan meskipun timeline lebih lama.
Rigid Packaging vs Flexible Packaging
Rigid packaging (botol, jar, wadah) umumnya memiliki lead time yang lebih lama karena memerlukan pembuatan mold dan melibatkan proses injection atau blow molding.
Flexible packaging (pouch, film, kantong) biasanya memiliki lead time yang lebih pendek karena tidak memerlukan pembuatan mold, memungkinkan manufacturer untuk menyesuaikan dengan fluktuasi permintaan dengan lebih cepat.
Pertimbangan Material: HDPE, PP, LDPE, dan PS
Material yang berbeda memiliki karakteristik pemrosesan yang berbeda:
- HDPE: Kemampuan proses yang baik dan waktu pendinginan sedang
- PP: Suhu leleh yang lebih tinggi, dapat sedikit memperpanjang waktu siklus
- LDPE: Diproses pada suhu yang lebih rendah, waktu siklus yang lebih cepat untuk geometri sederhana
- PS: Mendingin relatif cepat tetapi dapat memerlukan desain mold yang hati-hati
Proses Pre-Production yang Sering Terlupakan
Waktu Desain dan Persetujuan
Sebelum produksi dimulai, desain kemasan Anda harus difinalisasi, dikonversi ke gambar teknis, dan disetujui oleh semua stakeholder. Proses ini sering memakan waktu 1-3 minggu, lebih lama jika ada beberapa putaran revisi.
Registrasi BPOM dan Perizinan
Jika produk Anda memerlukan registrasi BPOM:
- Registrasi akun head BPOM: IDR 20.000.000, biasanya memakan waktu 3-6 bulan
- Registrasi produk BPOM: IDR 3.000.000 per produk, sekitar satu bulan untuk pabrik lokal
Pertimbangan lain termasuk sertifikasi halal, kepatuhan lingkungan, dan dokumentasi impor/ekspor jika mengadakan material secara internasional.
Quality Control dan Pengujian
Manufacturer yang bertanggung jawab menerapkan beberapa checkpoint quality control:
- Pengujian bahan baku sebelum produksi
- Pemantauan produksi untuk mencegah kontaminasi
- Pengujian produk akhir dan penyimpanan sampel untuk tiga tahun
- Audit pabrik untuk standar kebersihan
Proses kualitas ini biasanya menambah 3-7 hari ke timeline setelah produksi selesai.
Strategi untuk Mengelola dan Mempercepat Lead Time
Menegosiasikan MOQ untuk Fleksibilitas Lebih Besar
MOQ seringkali dapat dinegosiasikan dalam keadaan tertentu:
- Ketersediaan stock: Jika supplier memiliki kemasan dalam stock, ada peluang lebih besar untuk MOQ yang lebih rendah
- Hubungan jangka panjang: Kemitraan yang mapan dapat mengarah pada persyaratan yang lebih fleksibel
- Mold bersama: Beberapa manufacturer menawarkan pengaturan di mana beberapa klien menggunakan mold yang sama
- Pengelompokan pesanan: Memesan beberapa item bersama dapat membantu memenuhi MOQ gabungan
Rush Order: Kapan Layak dan Berapa Biayanya
Produksi rush tersedia dari beberapa manufacturer tetapi datang dengan premium biaya signifikan—beberapa menawarkan lead time yang sedikit dikurangi dengan markup 60% dari harga normal.
Pertimbangan penting:
- Ketersediaan musiman: Di luar musim sibuk (September-November), layanan rush mungkin tidak diperlukan
- Penghematan waktu yang terbatas: Rush order biasanya hanya menghemat beberapa hari hingga seminggu
- Ketersediaan material: Rush order hanya berfungsi jika material sudah ada dalam stock
- Batasan volume: Pesanan yang sangat besar mungkin tidak memenuhi syarat
Membangun Hubungan Jangka Panjang dengan Manufacturer
Cara paling efektif untuk meningkatkan lead time adalah membangun hubungan yang kuat dengan manufacturer kemasan Anda.
Keuntungan hubungan jangka panjang:
- Penjadwalan prioritas selama periode sibuk
- Minimum yang fleksibel dan persyaratan pembayaran
- Komunikasi yang lebih baik dan pemahaman proses
- Manajemen inventory—beberapa manufacturer akan mempertahankan stock atau mold custom Anda
- Pemecahan masalah yang lebih baik ketika masalah muncul
- Penghematan biaya dari komitmen volume
Pertimbangkan untuk membangun hubungan dengan 2-3 manufacturer daripada terus-menerus mencari-cari. Komunikasi reguler tentang kebutuhan Anda yang akan datang—bahkan perkiraan yang tentatif—membantu manufacturer merencanakan kapasitas dan dapat secara signifikan mengurangi lead time aktual Anda.
Red Flags: Timeline yang Tidak Realistis
Memahami timeline yang realistis membantu Anda mengidentifikasi kapan janji manufacturer tidak selaras dengan realitas industri.
Red flags yang perlu diperhatikan:
- Mold custom baru dalam waktu kurang dari dua minggu: 80% mold memakan waktu 25-35 hari
- Tidak menyebutkan waktu mold untuk kemasan custom: Manufacturer berkualitas memisahkan pembuatan mold dari produksi
- Produksi dimulai segera tanpa finalisasi desain: Memulai terlalu cepat sering menyebabkan kesalahan
- Harga yang sangat rendah dengan timeline yang cepat: Biasanya menunjukkan jalan pintas atau janji yang tidak realistis
- Tidak ada waktu quality control: Manufacturer mungkin melewatkan langkah penting
- Samar tentang pengadaan material: Manufacturer harus transparan tentang supply chain
- Layanan rush selalu tersedia: Manufacturer terkemuka memiliki kapasitas rush yang terbatas
Perencanaan Praktis: Kapan Harus Mulai Memesan
Berdasarkan faktor-faktor yang telah kita bahas, berikut adalah pedoman praktis:
Untuk kemasan custom dengan mold baru:
- Mulai percakapan 4-5 bulan sebelum Anda memerlukan kemasan jadi
- Alokasikan 2-4 minggu untuk finalisasi desain
- Harapkan 25-35 hari untuk pembuatan mold standar (40-60 hari untuk kompleks)
- Tambahkan 8-12 minggu untuk produksi massal
- Sertakan buffer 2-4 minggu untuk keterlambatan
- Jika registrasi BPOM diperlukan, mulai 6-9 bulan sebelumnya
Untuk kemasan menggunakan mold yang ada:
- Mulai 3-4 bulan sebelumnya
- Alokasikan 1-2 minggu untuk spesifikasi pesanan
- Harapkan 8-12 minggu untuk produksi dan pengiriman
- Sertakan buffer 1-2 minggu
Untuk prototype dan produksi volume rendah:
- Mulai 2-3 bulan sebelumnya
- Produksi sering dapat diselesaikan dalam beberapa minggu
- Alokasikan waktu ekstra untuk revisi
Untuk pemesanan ulang item yang sebelumnya diproduksi:
- Mulai 2-3 bulan sebelumnya untuk volume yang besar
- Beberapa manufacturer mungkin mempertahankan mold Anda dengan timeline yang lebih pendek
- Konfirmasikan ketersediaan material terlebih dahulu
Pertimbangan musiman:
- Tempatkan pesanan untuk pengiriman September-November paling lambat Mei-Juni
- Pesanan musim sibuk mungkin menghadapi lead time yang diperpanjang
- Di luar musim sibuk, lead time mungkin sedikit lebih pendek
Rekomendasi buffer umum:
- Tambahkan buffer waktu 20-30% untuk pesanan pertama kali
- Kurangi buffer menjadi 10-15% untuk pesanan berulang dengan manufacturer yang mapan
- Tingkatkan buffer selama musim sibuk atau dengan supplier baru
Memahami lead time untuk produksi kemasan plastik di Indonesia memerlukan pandangan pada gambaran lengkap—dari pembuatan mold melalui produksi hingga pengujian kualitas dan pengiriman. Tantangan supply chain unik kepulauan, ketergantungan impor untuk bahan baku, dan persyaratan regulasi semuanya mempengaruhi timeline.
Kunci untuk procurement kemasan yang sukses adalah memulai lebih awal, membangun hubungan dengan manufacturer yang andal, dan mempertahankan ekspektasi yang realistis. Kemasan custom dengan mold baru memerlukan 4-5 bulan dari konsep hingga pengiriman, sementara pemesanan ulang dengan mold yang ada sering dapat diselesaikan dalam 2-3 bulan.
Dengan merencanakan dengan tepat dan bekerja dengan manufacturer yang berpengalaman, Anda dapat memastikan kemasan Anda tiba saat Anda membutuhkannya, memenuhi standar kualitas Anda, dan mendukung tujuan bisnis Anda tanpa gangguan mahal yang datang dari perencanaan timeline yang buruk.
Siap memulai proyek kemasan plastik Anda? DelSolaria menawarkan solusi lengkap untuk kemasan plastik custom—dari konsultasi desain, pembuatan mold, hingga produksi injection molding dan blow molding untuk HDPE, PP, LDPE, dan PS. Dengan lebih dari 20 tahun pengalaman di Tangerang, kami memahami lead time realistis dan berkomitmen untuk transparansi di setiap tahap.
